       選擇好合個人化的窗戶款式及不同的玻璃,可有效加強隔音、隔熱及透光的效果。再便是安裝的問題,但千萬不要小看安裝的程序及其細節,當中若有出錯便有機會出現漏水、移位、變形等的問題,萬一真的出現問題時便需要進行第二次施工,到時就真的得不償失。所以在師父安裝時也要小心查看當然選擇有信心的設計及裝修公司交由他們監督也不失為一個好的選擇。

       窗戶安裝工程需要與泥水工程配合,所以一般鋁窗送到現場後盡可能在1-2天內完成拆除及安裝,避免在空窗期受天氣影響導室內造成損失,所以時間上的控制也需要監管。當窗戶送達現場並安裝時也需要謹慎,以免發生撞擊、變形、彎曲、加上安裝固定不牢、不正等問題。完成安裝後,需要用清潔劑及水清洗外框並擦拭乾淨,最後再清除鋁窗周邊多餘的填縫劑等等。

在這裡可簡單的說一下整個窗戶的施工程序:

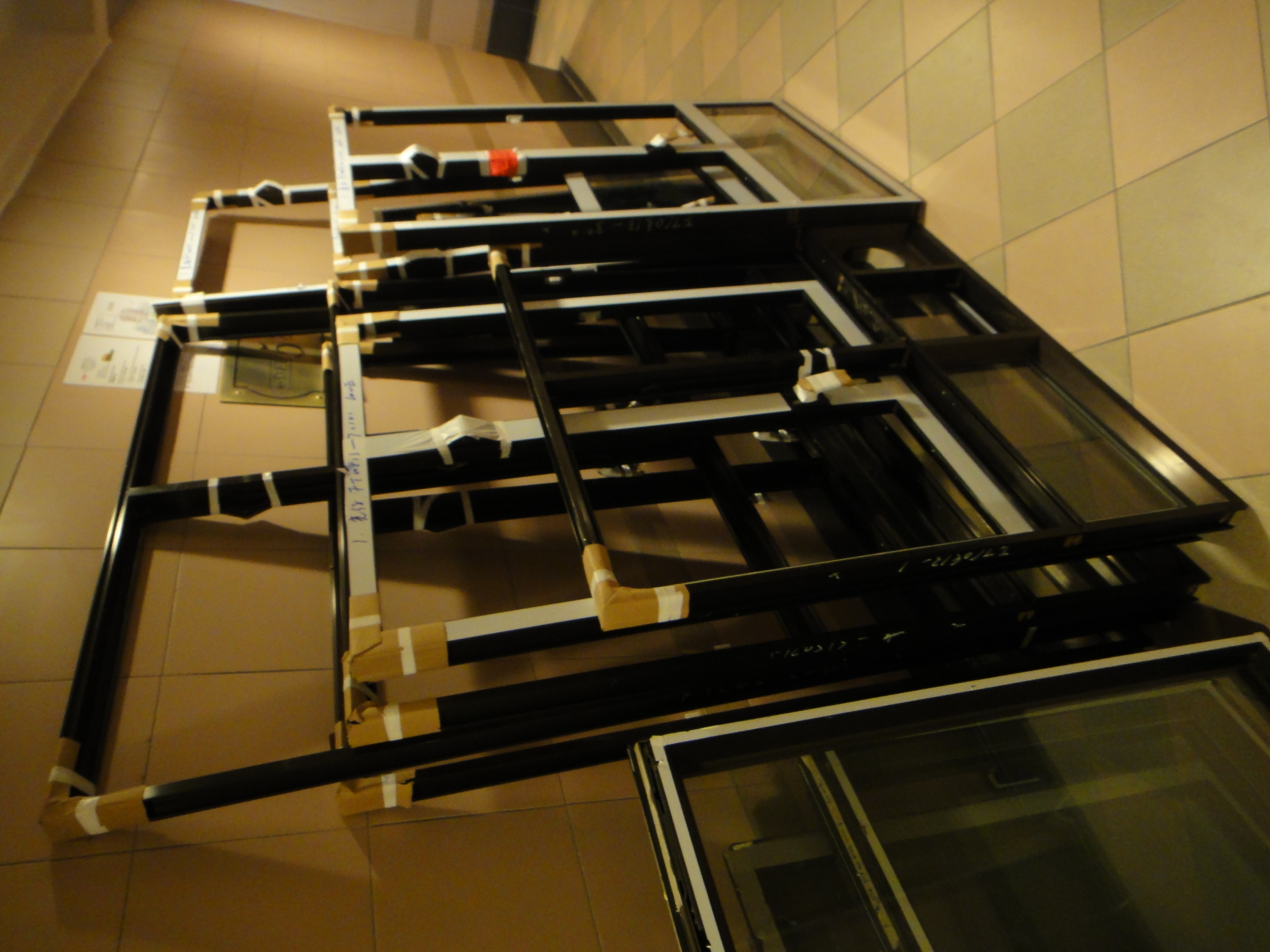

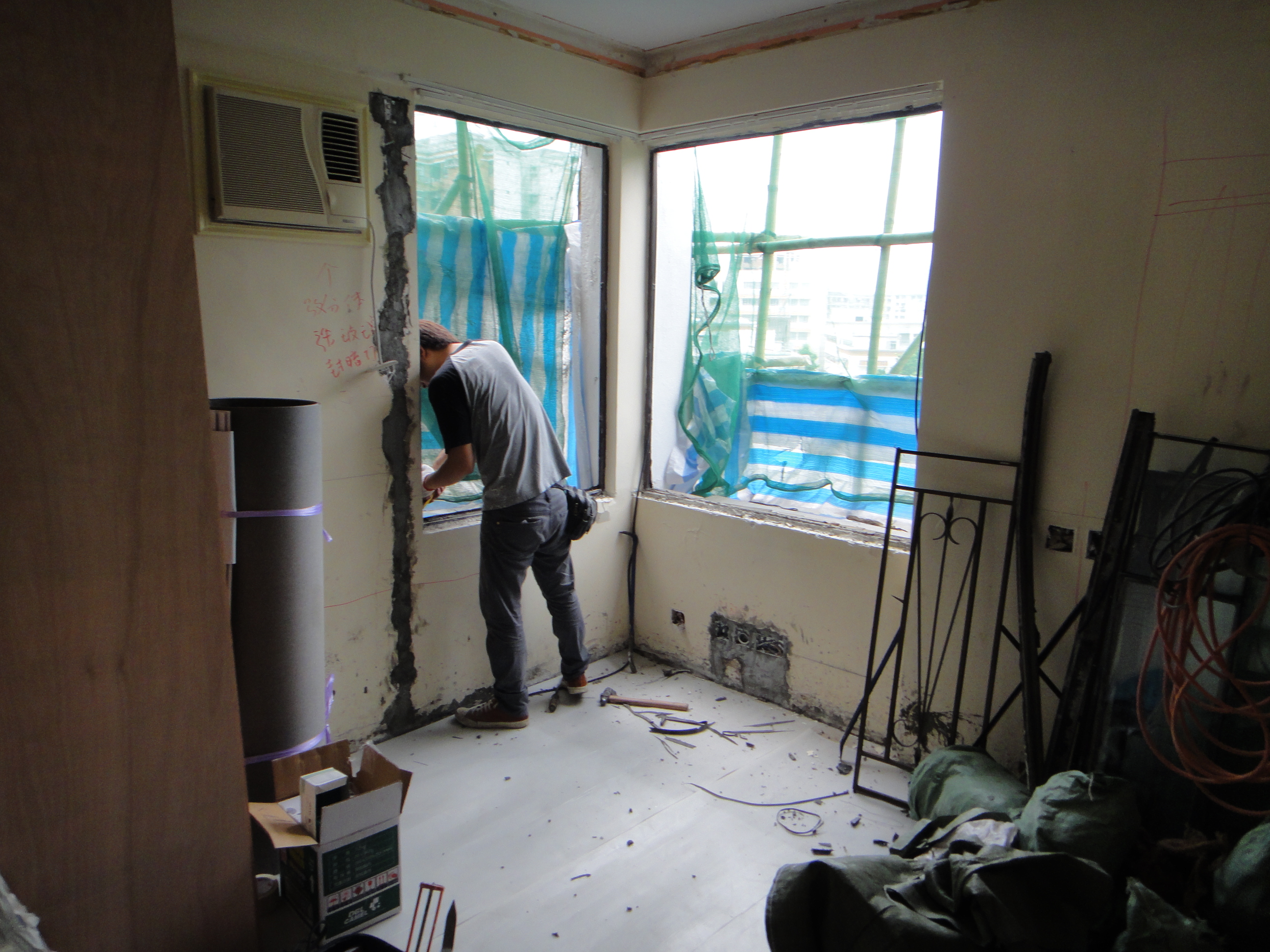

1.     先量度窗戶的尺寸,注牆身的開口位一定要比窗戶大,才不會導致尺寸有誤,無法安裝或需要拆除牆面。

2.     事前必須要決定好窗戶的款式及不同玻璃的選擇等等。

3.     一般的情況窗戶要較早訂下,因為室內的裝修、牆身飾面避免在更換窗戶時受到天氣影響而破壞,而且步驟上也要先完成窗戶安裝後再造室內的牆身飾面以收口。

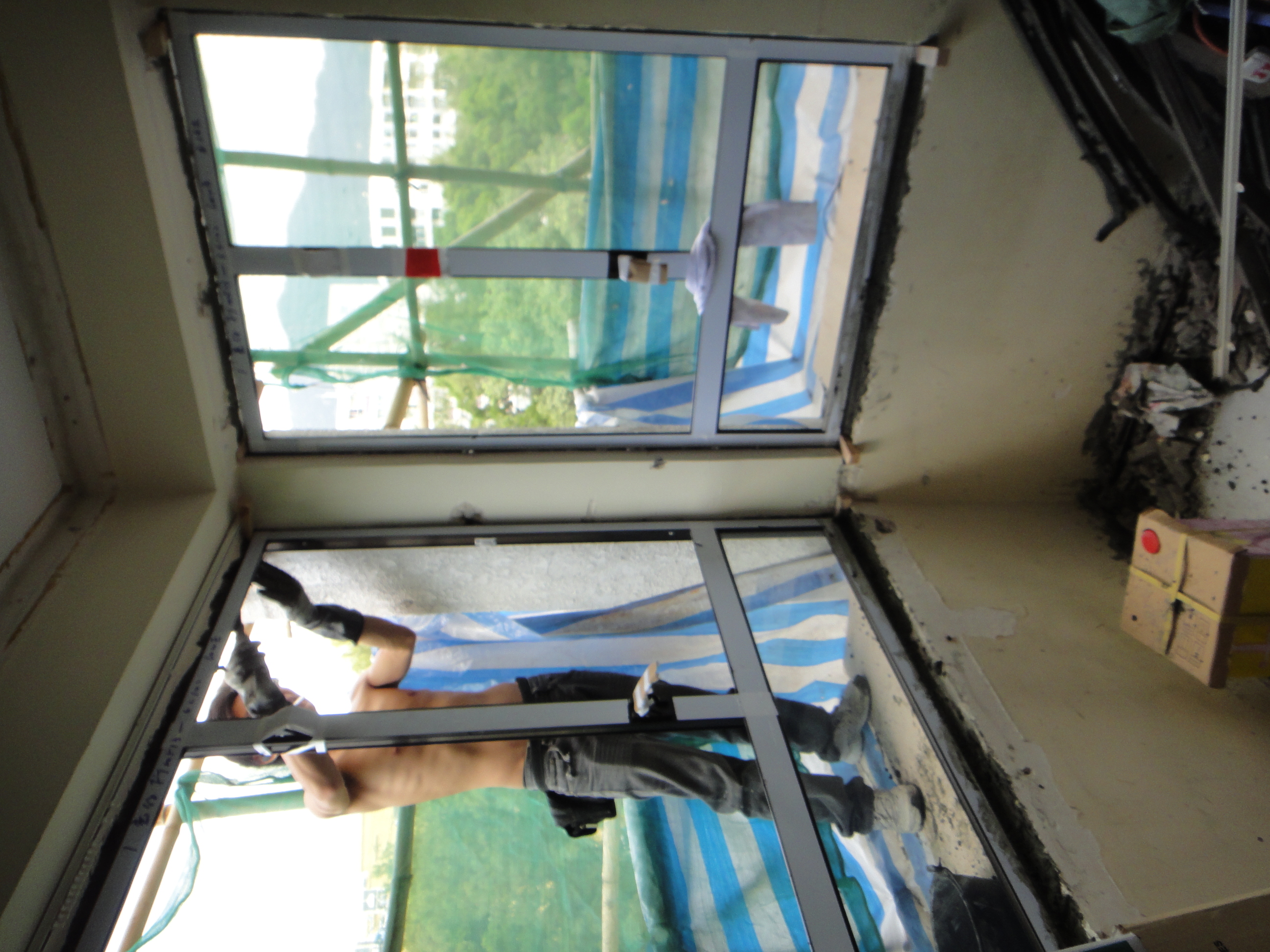

4.     窗戶在運時及到達現場後也需要造好保護,到達後要視乎天氣及工地的情況決定舊窗戶及新窗的拆卸及安裝,並且盡量在1-2天內完成,當然搭建棚架或租用吊船也需要預早安排。

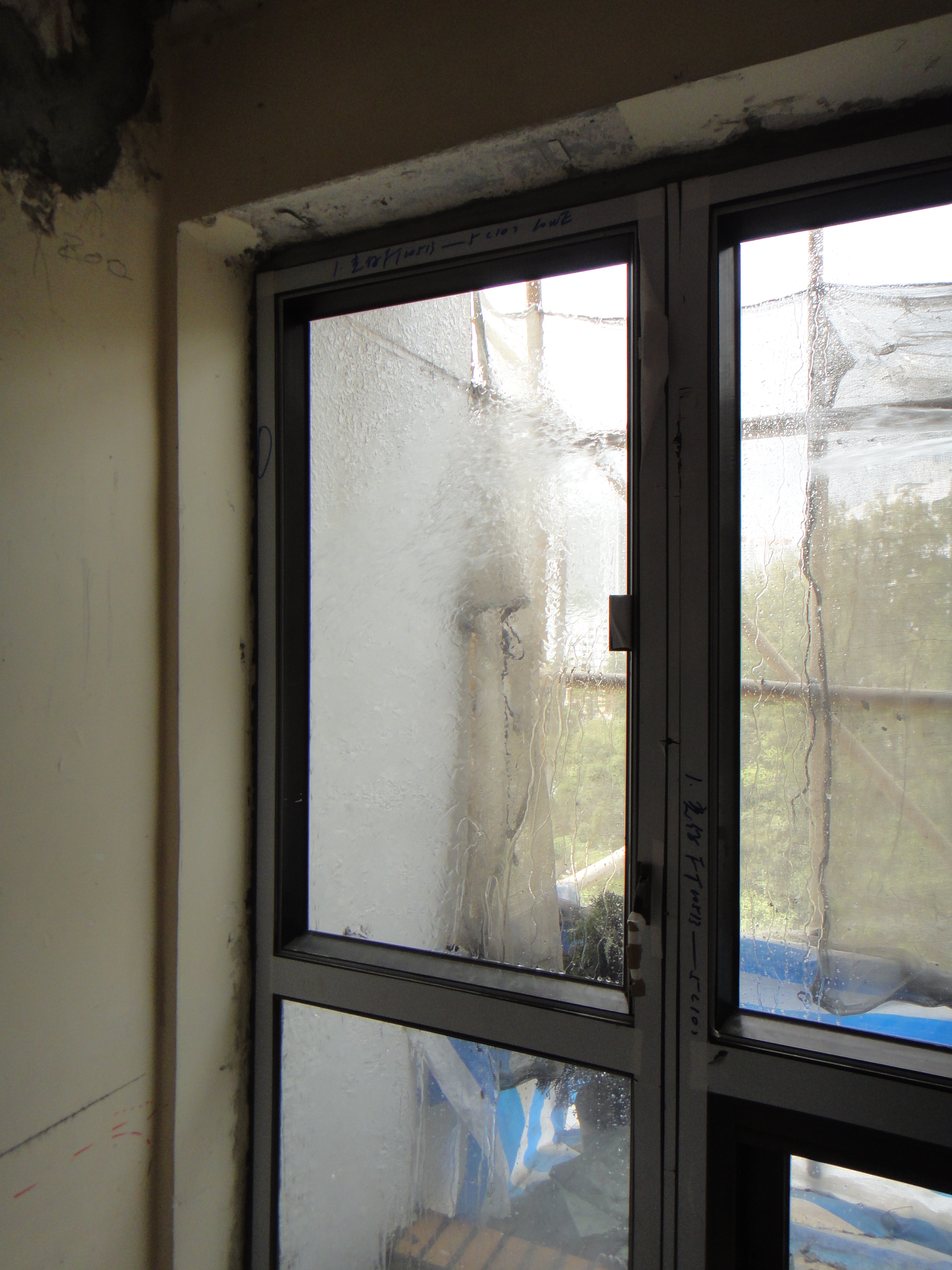

5.     安裝窗戶一般也是先由外框開始,外框四周以灌注的方式灌入水泥,讓水泥與窗戶周圍緊密結合,才可避免滲漏水的狀況,當中要注意清潔乾淨窗框的保護膠貼及廢物,以確保窗框與牆身緊密結合,之後便可灌注Silicone (矽利康)/ 填縫劑填平周邊的連接位置。

6.     可要加錢要在外牆的牆身及窗戶連接位油上多層透明的防水油,作多一層保以免漏水的情況出現。

7.     對窗戶進行試水,不是所有師父也會進行試水的程序,故此需要事先問清楚,萬一棚架拆卸後便沒有機會。在試水的過程中需要紀錄並且試水前要通知管理處事前在大廈發出通告及批准等。

8.     最後便是驗收,檢查窗的外框、內窗扇等沒有搖晃掉落,並可順暢開關。窗戶外框與周邊接合處不能有間隙,不會漏光更不會漏水(若有進行試水便不會有此問題)
